La pregunta me la hacen en casi todas las visitas, y casi siempre con la misma frase: «pero esto en un mes está, ¿no?». Me acuerdo de Javier, un cliente con un piso en el Arrabal que había alquilado ya un guardamuebles y avisado a su casero de que dejaba el piso de alquiler en cinco semanas, convencido de que su reforma integral de 90 metros estaría lista. No le había preguntado a nadie. Lo había dado por hecho.

Tuve que sentarme con él y hacerle un calendario real. Su reforma eran once semanas, más la licencia y más los diez días de secado y repasos del final. Casi cuatro meses desde el «empezamos» hasta el «puedes entrar a vivir». Javier tuvo que renegociar con el casero y alargar el guardamuebles, con el disgusto y el gasto que eso supone.

Nadie te alarga la obra por gusto, pero casi todo el mundo subestima lo que tarda. En este artículo te doy los plazos reales de una reforma en Zaragoza: cuánto dura cada tipo de obra, un cronograma semana a semana, los tiempos que nadie te cuenta y todo lo que puede alargar el proceso. Para que no te pase lo de Javier.

La respuesta rápida (y por qué no basta)

Si has venido a por un número, aquí lo tienes: una reforma integral de un piso medio en Zaragoza (70-90 m²) dura entre 8 y 12 semanas de obra. Pero ese número, solo, engaña. Porque a esas semanas de obra hay que sumarles dos bloques de tiempo que la gente olvida: lo que pasa antes (licencia y pedidos de material) y lo que pasa después (secado, limpieza y repasos). Sumado todo, el plazo real de principio a fin suele ser de tres a cuatro meses.

Vamos por partes, que aquí el diablo está en el detalle.

Plazos por tipo de reforma

No es lo mismo cambiar un baño que vaciar un piso entero. Estos son los tiempos de obra efectiva (sin contar licencia ni acabados finales) con los que trabajamos en Zaragoza:

Tipo de reformaDuración de obra
Reforma de un baño2 – 3 semanas
Reforma de una cocina3 – 4 semanas
Reforma parcial (cocina + baño + pintura + suelo)4 – 6 semanas
Reforma integral piso 50-70 m²6 – 9 semanas
Reforma integral piso 70-90 m²8 – 12 semanas
Reforma integral piso 90-120 m²12 – 16 semanas
Reforma integral vivienda +120 m² o chalet16 – 20+ semanas
Plazos de obra efectiva para reformas en Zaragoza (sin licencia ni acabados finales).

Un matiz que cambia mucho estos números: reformar con el piso habitado. Si vives dentro mientras se hace la obra, el equipo trabaja en franjas limitadas, hay que mantener estancias operativas y cada día se pierde tiempo en proteger y limpiar. Una reforma que con el piso vacío dura 12 semanas puede irse a 18 o 20 semanas habitada. Si puedes vaciar el piso, siempre sale más rápido y más barato.

Cronograma real de una reforma integral, semana a semana

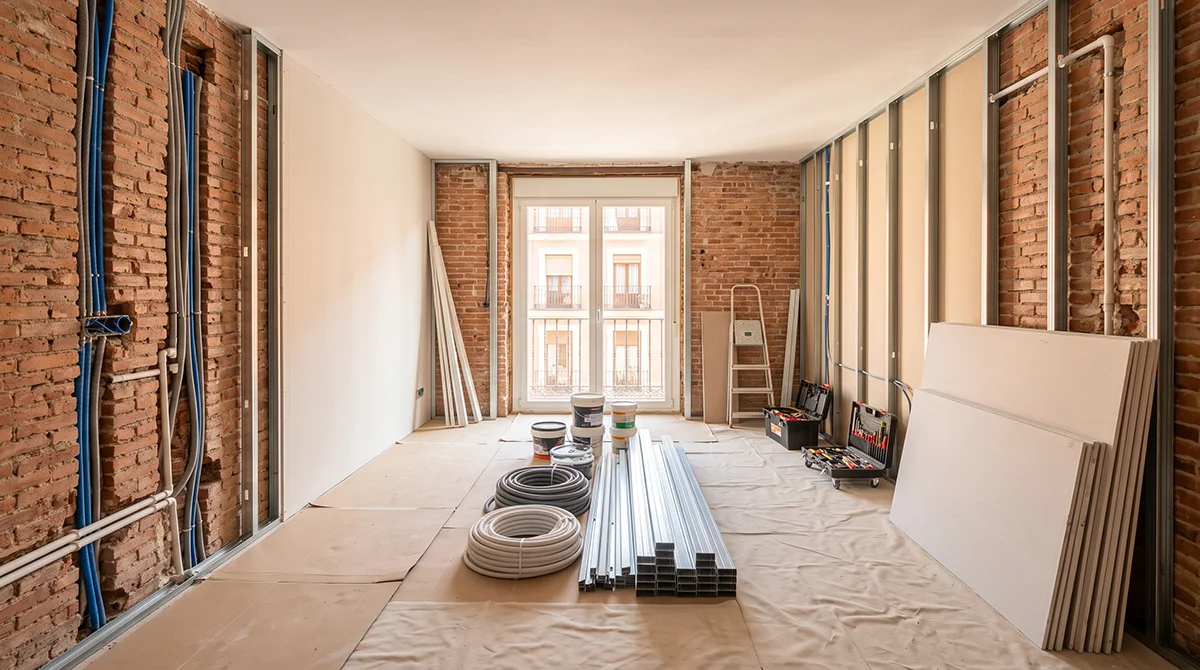

Fase de instalaciones durante la reforma integral de un piso en Zaragoza

Esto es lo que casi nadie te enseña: qué pasa exactamente cada semana. Te pongo el ejemplo de una reforma integral de un piso de 80 m² vacío, unas 10 semanas de obra. Los plazos se solapan, no van en fila india, y ahí está parte del arte de que una obra no se eternice.

  1. Semana 1 – Demolición y desescombro. Se retira todo lo que va fuera: cocina y baños viejos, suelos, tabiquería a eliminar, carpintería interior. Contenedor en la calle con permiso municipal. Es la fase más ruidosa y la más rápida.
  2. Semana 2 – Replanteo y albañilería base. Se levanta la tabiquería nueva, se marca dónde va cada estancia y cada punto de agua y luz.
  3. Semanas 3-4 – Instalaciones. Electricidad, fontanería, saneamiento, calefacción y ventilación. Es la columna vertebral de la obra. Aquí no se ve mucho avance «bonito», pero es la fase que más condiciona todo lo demás.
  4. Semana 5 – Alicatados y solados en zonas húmedas. Baños y cocina empiezan a coger forma. Se colocan azulejos y se prepara el suelo.
  5. Semanas 6-7 – Pavimentos, falsos techos y pladur. Suelo del resto de la vivienda, techos, regularización de paredes. El piso empieza a parecer una casa.
  6. Semana 8 – Carpintería y primeras manos de pintura. Puertas interiores, y en paralelo el pintor empieza cuando el yeso está seco.
  7. Semana 9 – Sanitarios, muebles de cocina y remates. Se instala lo que en obra llamamos «el remate»: inodoros, lavabos, mamparas, muebles y electrodomésticos.
  8. Semana 10 – Pintura final, limpieza de obra y repasos. Última mano, limpieza a fondo y la lista de detalles que solo se ven con el piso limpio y con luz.

Fíjate en una cosa: la carpintería exterior (ventanas) no aparece como fase porque, si son a medida, se piden en la semana 1 y llegan hacia la 6-7. Por eso el pedido temprano es tan importante, y lo vemos ahora.

Los tiempos que nadie te cuenta

Aquí es donde se descuadran los cálculos de la gente. Además de las semanas de obra, hay tres bloques de tiempo que casi nadie mete en la cuenta y que pueden sumar semanas.

Antes de la obra: la licencia

Antes de que entre el primer gremio, hay que tener la licencia. En Zaragoza, una obra menor por declaración responsable suele resolverse en 2-4 semanas; una obra mayor (si tocas estructura o fachada) puede irse a meses. Si tu reforma necesita licencia, ese tiempo va por delante de todo. Lo explicamos a fondo en nuestra guía de la licencia de obra menor en Zaragoza.

Antes de la obra: los pedidos de material

Algunos materiales no están en el almacén, se fabrican. Las ventanas de aluminio o PVC con rotura de puente térmico a medida tardan de 4 a 6 semanas en llegar. Los muebles de cocina, entre 3 y 6 semanas. Un porcelánico o una bañera de serie los tienes en días; una encimera a medida o una carpintería especial, no. Un buen reformista hace estos pedidos el primer día de obra, no cuando le toca instalarlos, precisamente para que no frenen el calendario.

Después de la obra: terminado no es habitable

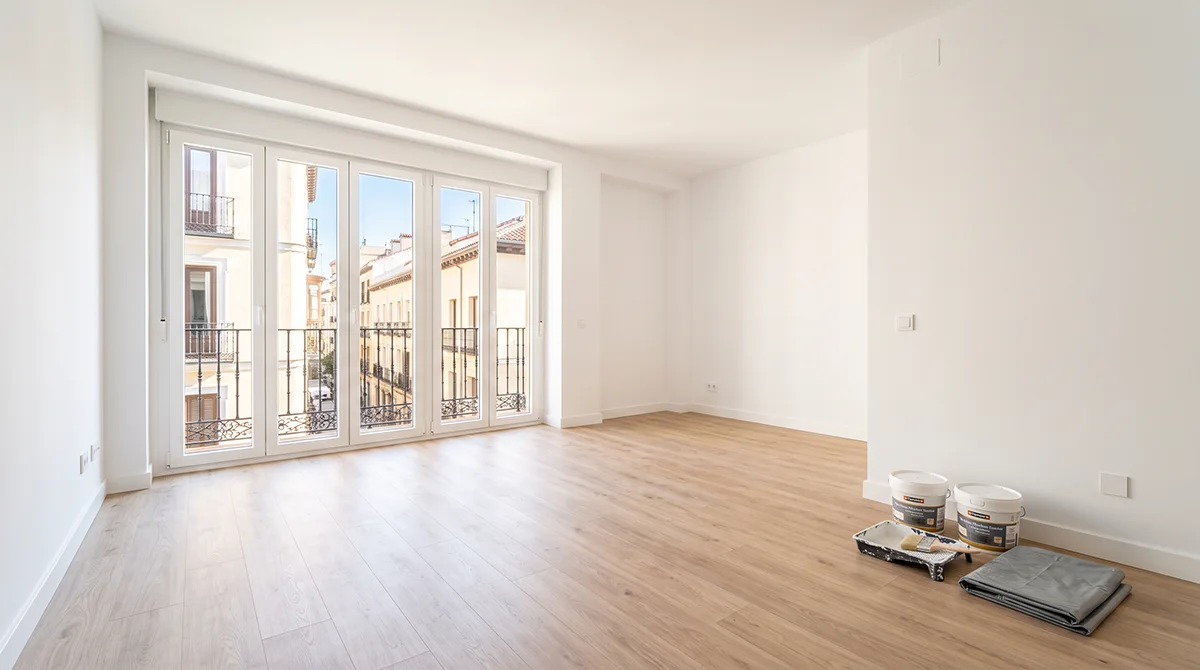

Piso recién reformado en Zaragoza en la fase de limpieza y repasos finales

Este es el punto que más sorprende a quien reforma por primera vez. El día que la obra «termina», el piso todavía no está listo para vivir. Faltan cosas que dependen del tiempo, no del esfuerzo:

  • La pintura necesita 24-48 horas entre manos, y algunas superficies piden tres manos.
  • El yeso reciente lleva humedad que puede estropear la pintura si no espera su secado.
  • El microcemento, si lo usas, necesita curar varios días.
  • La limpieza fin de obra y la lista de repasos finales suman su tiempo.

Entre el «hemos terminado» y el «puedes entrar a vivir» suelen pasar entre 5 y 10 días más. Cuéntalos, porque son reales.

Qué alarga una reforma en Zaragoza

Hay retrasos que son inevitables y retrasos que son culpa de una mala gestión. Estos son los factores que de verdad estiran los plazos:

El estado del edificio

Zaragoza tiene mucho edificio antiguo, sobre todo en el Casco Histórico, el Arrabal, Delicias y el ensanche de los años 60 y 70. Al abrir una pared o levantar un suelo aparecen sorpresas: instalaciones fuera de norma, humedades ocultas, forjados en peor estado del previsto o tabiques que no estaban donde decían los planos. Una buena inspección previa reduce estos sustos, pero en obra antigua nunca desaparecen del todo.

Vivir en el piso durante la obra

Ya lo hemos dicho, pero es el factor que más alarga: habitado, cuenta con un 40-60% más de plazo.

Los cambios de idea a mitad de obra

«¿Y si en vez de aquí ponemos la puerta allá?». Cada cambio sobre la marcha, por pequeño que parezca, reorganiza gremios y pedidos. Decide bien antes de empezar y respeta el proyecto: es la mejor forma de no alargar la obra.

La comunidad de vecinos

En Zaragoza las obras en interiores están limitadas a días laborables, en horario aproximado de 8:00 a 21:00, y muchas comunidades del Centro y el Casco tienen normas más estrictas. Hay que avisar a la comunidad con antelación (al menos una semana), indicando inicio, duración y horario. Una queja vecinal puede pararte la obra.

Trabajos en elementos comunes

Si hay que tocar bajantes generales o algo que afecte al edificio, entran los plazos de la comunidad y sus permisos, que no controlas tú.

Señales de que tu obra va tarde (y no es normal)

Un imprevisto puntual es normal. Lo que no es normal es que la obra se arrastre sin explicación. Estas son las señales de alarma de que tu reforma no se está gestionando bien:

  1. No hay planning por escrito. Si nadie te dio un calendario de fases con fechas, nadie está controlando el plazo.
  2. Los gremios no aparecen cuando toca. Si el electricista tenía que entrar el lunes y el miércoles sigue sin venir, con excusas vagas, tu obra no es prioridad para esa empresa.
  3. Pasan días sin que nadie trabaje en el piso. Una obra parada varios días sin causa justificada es dinero y tiempo tuyo tirados.
  4. Nadie te da una fecha nueva concreta. «Ya casi está» no es una fecha. Una empresa seria te recalcula el calendario cuando hay un imprevisto.
  5. Cada semana aparece un «extra» que no estaba. Si los sobrecostes y los retrasos se acumulan sin justificación técnica, algo no cuadra.

La mejor defensa contra los retrasos es contratar con presupuesto cerrado y calendario de obra por escrito. Es justo como trabajamos nuestras reformas integrales en Zaragoza: fechas pactadas y un único interlocutor que responde por el plazo.

Reforma parcial o integral: qué compensa en tiempo

Mucha gente elige reforma parcial pensando que va a tardar poco, y a veces se equivoca. Depende de qué toques.

Una parcial de verdad ligera (pintar, cambiar suelo en flotante, actualizar un baño) sí es rápida: de una a cuatro semanas. Pero una parcial «que se va de las manos», en la que acabas tocando cocina, un par de baños e instalaciones sueltas, puede durar casi lo mismo que una integral y con más incomodidad, porque vives dentro mientras dura.

Y hay un matiz de plazo que casi nadie calcula: si en cinco años vas a tener que volver a abrir paredes porque las instalaciones estaban al final de su vida, habrás sumado dos obras y dos tandas de plazos en lugar de una. En pisos antiguos, hacerlo todo de una vez suele salir más rápido a medio plazo, aunque la primera obra sea más larga. Lo desarrollamos en la guía de reforma de pisos viejos en Zaragoza.

Regla práctica: si vas a tocar instalaciones, plantéate la integral. Si solo es lavado de cara, la parcial es tu amiga y tu obra durará poco.

Qué preguntar sobre plazos antes de firmar

Antes de contratar, estas preguntas te dicen enseguida si tienes delante a una empresa que controla los tiempos o a una que improvisa:

  • ¿Me dais calendario de obra por escrito, con fases y fecha de entrega? Si la respuesta es vaga, mala señal.
  • ¿Cuándo pedís los materiales de plazo largo? La respuesta correcta es «al inicio», no «cuando toca instalarlos».
  • ¿El plazo que me dais es con el piso habitado o vacío? Que quede claro, porque cambia semanas.
  • ¿Incluís en el plazo la licencia y los días de secado y repasos? O solo te están contando la obra bruta.
  • ¿Qué pasa si os retrasáis? Una empresa seria acepta hablar de penalizaciones por retraso en el contrato.
  • ¿Tenéis equipo propio o subcontratáis todo? No es que subcontratar sea malo, pero la coordinación propia suele cumplir mejor los plazos.

Cómo acortar los plazos sin estropear la obra

No todo es esperar. Hay decisiones que dependen de ti y que acortan la reforma de forma real:

  • Vacía el piso. Es la que más tiempo ahorra, con diferencia.
  • Cierra el proyecto antes de empezar. Materiales, distribución y acabados decididos. Cero cambios sobre la marcha.
  • Pide los materiales de plazo largo el primer día. Ventanas, muebles de cocina, encimeras a medida.
  • Tramita la licencia con antelación, en paralelo a cerrar el proyecto, no después.
  • Contrata a una empresa con equipo propio. La coordinación entre gremios es lo que marca la diferencia entre acabar en plazo o encadenar esperas.

Si estás valorando el alcance de tu obra, te vendrán bien nuestras guías de precios de reforma integral y de reforma de pisos viejos en Zaragoza, donde entramos en el detalle de cada tipo de vivienda.

Preguntas frecuentes

¿Cuánto se tarda en reformar un piso en Zaragoza?

Una reforma integral de un piso medio (70-90 m²) dura entre 8 y 12 semanas de obra. Sumando la licencia previa y los acabados finales, el plazo real de principio a fin suele ser de tres a cuatro meses.

¿Cuánto tarda una reforma integral de un piso pequeño?

Un piso de 50-70 m² lleva entre 6 y 9 semanas de obra efectiva, más el tiempo de licencia y de acabados.

¿Cuánto se tarda en reformar un baño?

Entre 2 y 3 semanas. Una cocina, entre 3 y 4 semanas. Son plazos de obra; hay que sumar la entrega de muebles o encimeras a medida si las hay.

¿Se tarda más si vivo en el piso durante la obra?

Sí, bastante más. Una reforma que con el piso vacío dura 12 semanas puede irse a 18 o 20 semanas habitada, porque el equipo trabaja en franjas limitadas y se pierde tiempo en proteger y limpiar cada día.

¿Cuánto tarda la licencia de obra en Zaragoza?

Una obra menor por declaración responsable suele resolverse en 2-4 semanas. Una obra mayor, con proyecto técnico, puede tardar meses. Ese tiempo va por delante de la obra.

¿Por qué el piso no está listo el día que termina la obra?

Porque quedan procesos que dependen del tiempo: secado del yeso, curado de la pintura o el microcemento, limpieza fin de obra y repasos. Entre el «hemos terminado» y el «puedes entrar a vivir» suelen pasar de 5 a 10 días.

¿Qué es lo que más alarga una reforma?

Vivir en el piso durante la obra, los cambios de idea a mitad de obra, las sorpresas al abrir en edificios antiguos, la espera de materiales a medida y una mala coordinación de gremios.

¿Cómo sé si mi reforma va con retraso injustificado?

Señales claras: no hay calendario por escrito, los gremios no aparecen cuando toca, pasan días sin que nadie trabaje y nadie te da una fecha nueva concreta. Con presupuesto cerrado y planning firmado, esto no debería pasar.

¿Puedo acortar el plazo de mi reforma?

Sí: vaciando el piso, cerrando el proyecto antes de empezar, pidiendo los materiales de plazo largo el primer día, tramitando la licencia con antelación y contratando una empresa con equipo propio bien coordinado.

¿Tarda menos una reforma parcial que una integral?

Una parcial ligera (pintura, suelo, un baño) sí es rápida, de una a cuatro semanas. Pero si la parcial acaba tocando cocina, varios baños e instalaciones, puede durar casi como una integral. Si vas a tocar instalaciones, muchas veces compensa la integral y hacerlo todo de una vez.

Conclusión: planifica el tiempo, no solo el dinero

Casi todo el mundo pregunta cuánto cuesta una reforma y muy pocos preguntan cuánto tarda de verdad. Y el tiempo, mal calculado, cuesta dinero: guardamuebles, alquileres puente, mudanzas que se retrasan. Una reforma integral de un piso en Zaragoza son tres o cuatro meses de principio a fin, contando licencia, obra y acabados. Quien te prometa la mitad, o no lo va a cumplir o va a hacer la obra con prisas.

¿Quieres saber cuánto tardaría tu reforma concreta? Escríbenos desde la página de contacto. Visitamos tu piso, valoramos su estado real y te damos un presupuesto cerrado y un calendario de obra con fechas en 24-48 horas. Para que planifiques tu vida con datos, no con suposiciones.
